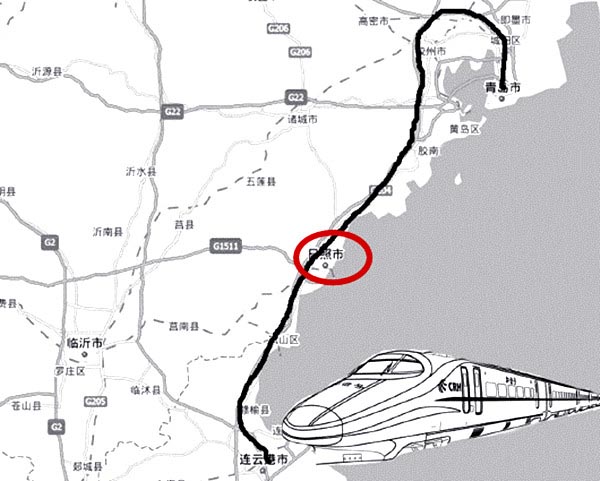

日照傅疃输变电工程为青连铁路“输血” 计划3月开工(2016年01月20日)


  今年的《政府工作报告》把电力建设作为龙头项目之一,其中提到220千伏傅疃输变电工程。记者从日照供电公司获悉,计划今年3月开工的220千伏傅疃输变电工程,承担着为青连铁路日照牵引变电站输送电源的重任,也是今年电力建设的重头戏之一。


【岚山西牵引站:青连铁路的日照“充能站”】
  青连铁路在日照境内设有1座220千伏牵引变电站,即岚山西牵引站。它位于岚山区巨峰镇东南部。为确保供电可靠性,该牵引站规划由巨峰镇西南部的500千伏巨峰变电站和开发区境内的220千伏傅疃变电站各提供1路220千伏电源。
  目前巨峰变电站已建成,所以岚山西牵引站工程还需完成两部分,即220千伏傅疃输变电工程和青连铁路岚山西牵引站供电工程。
【220千伏傅疃输变电工程:计划3月开工】
  据介绍,220千伏傅疃输变电工程包含变电站和输电线路两部分,计划3月开工建设。
  其中,变电站规划位于开发区内奎山街道后两河村西北方向,疏港高速以南、规划福州路以东。该变电站规划安装3台24万千伏安变压器、220千伏出线6回、双母线接线等。
  一期工程规划将华能日照电厂后村站南侧的220千伏线路开断,接入傅疃变电站,并新建220千伏线路长2公里。
【岚山西牵引站供电工程:预计投资8094万】


  青连铁路岚山西牵引站供电工程,分别自500千伏巨峰变电站和220千伏傅疃变电站架设220千伏线路7.5公里、29公里至岚山西牵引站,工程总投资8094万元。
  目前,傅疃输变电工程和岚山西牵引站供电工程均已完成规划选址选线、环评、土地预审、核准等前期工作,正在进行工程的初步设计。下一步计划开展变电站土地征用、建设工程规划许可证等相关手续办理工作。计划2016年3月开工建设,2017年7月建成投运。


作者:陈平平 来源: 日照新闻网
